Вінниця готова до зими на 78,9%: що зроблено і що ще попереду

·325 слівредакція
Вінниця готова до зими на 78,9%: що зроблено і що ще попереду

Станом на 4 серпня готовність вінницьких тепломереж до опалювального сезону 2026–2027 років сягнула 78,9%. У місті триває заміна аварійних ділянок і модернізація обладнання.

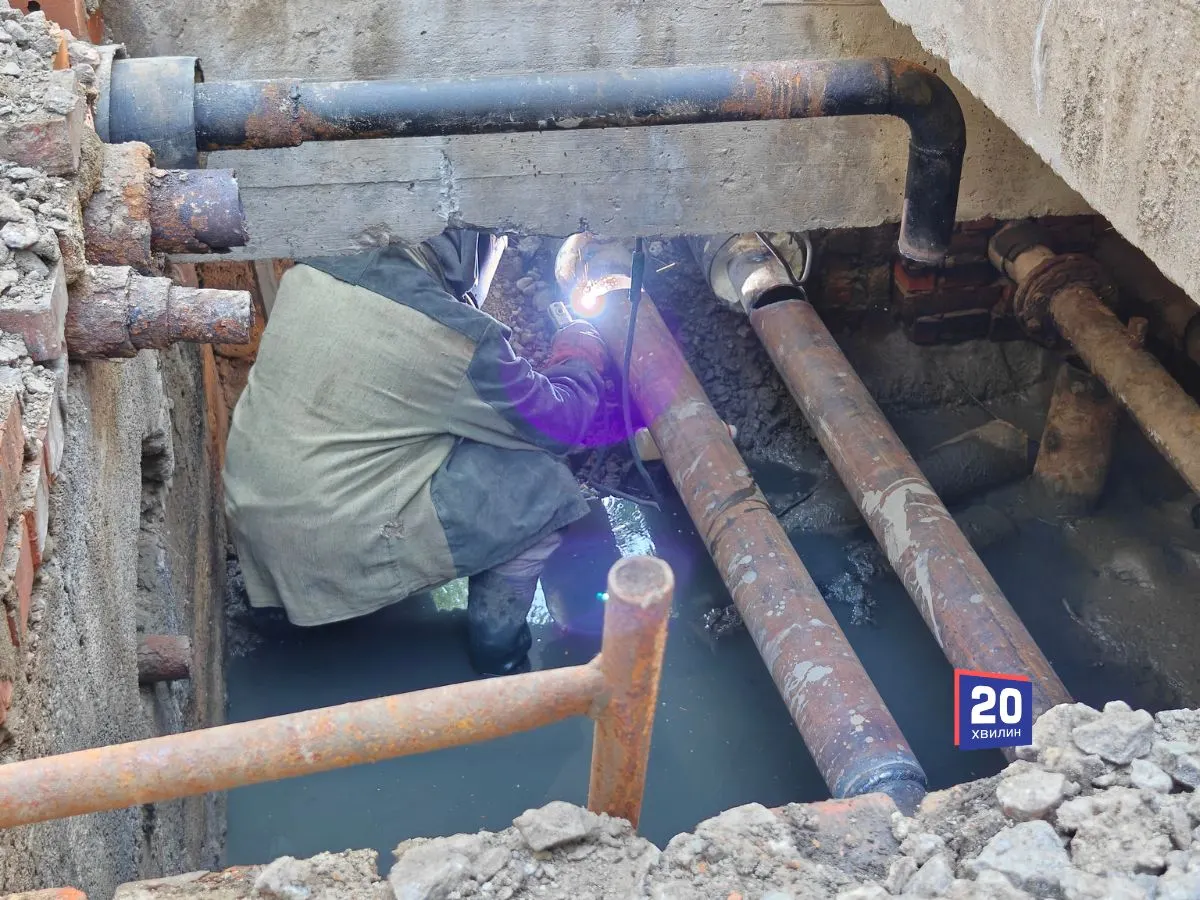

У Вінниці підготовка до наступного опалювального сезону триває за графіком. Міське комунальне підприємство «Вінницяміськтеплоенерго» вже виконало 72% запланованих на цей рік робіт із заміни теплових мереж: оновлено 2,88 кілометра труб із майже чотирьох кілометрів, які планували замінити.

Замість старих металевих труб фахівці встановлюють попередньо ізольовані. Вони стійкіші до корозії та мають довший термін служби. Наразі роботи ведуться на трьох ділянках — проспекті Космонавтів, вулицях Варшавській та Польовій.

Особливу увагу приділяють ділянці на вулиці Польовій, де тепломережі проклали ще у 1980-х. Як розповів начальник ремонтно-будівельного цеху підприємства Василь Сотніченко, минулої зими там сталося кілька аварійних витоків. Пошкодження тоді ліквідували, але саму мережу вирішили повністю замінити, щоб запобігти повторенню проблеми.

Фінансування робіт відбувається з двох джерел: 1,2 кілометра мереж підприємство оновило власним коштом, ще 1,7 кілометра — у межах міжнародного проєкту модернізації системи теплопостачання Вінниці, який реалізується за підтримки Шведсько-української програми. Цей проєкт передбачає прокладання 3 359 метрів магістральних теплових мереж та встановлення 95 індивідуальних теплових пунктів.

Паралельно комунальники ремонтують котельні та теплові пункти. Уже відновлено 37 із 48 котелень, 43 із 49 центральних теплових пунктів, 366 із 430 індивідуальних теплових пунктів. Також приведено до ладу 1 155 із 1 399 теплових камер. Гідравлічні випробування провели на понад 153 кілометрах тепломереж із приблизно 200 кілометрів, що перебувають на балансі підприємства.

«Вінницяміськтеплоенерго» забезпечує теплом і гарячою водою понад 95 тисяч споживачів, зокрема 1 210 багатоквартирних будинків, 53 дитячі садочки, 38 шкіл та 15 лікарень. У компанії наголошують, що до підготовки цьогоріч підходять особливо ретельно — після складної минулої зими, коли через морози та перебої з електропостачанням довелося працювати в надзвичайно складних умовах.

Попри значний обсяг виконаних робіт, до старту опалювального сезону залишається ще частина запланованих заходів. Від того, наскільки вчасно їх завершать, залежатиме надійність теплопостачання у місті взимку.
